2018年,我们同心协力,攻坚克难,圆满完成了年尾抢修使命。
2019年,我们将继续扛起“清静达标排放”之重任,切记“人水协调”之使命,践行“服务社会” 之继续。
春节邻近,当千家万户陶醉在过年的欢喜气氛中时,萧山临江水处置惩罚厂的事情职员为包管春节清静生产运行,舍小家,为各人,放弃与自己家人的团圆,坚守在治污一线,牢牢掌握年尾企业停产时机,实验系列污水处置惩罚设施装备抢修工程。
1月28日,一场与时间赛跑的抢修工程,在临江水处置惩罚厂正式拉开序幕。
抢修工期86小时!妄想周全停水12小时!
临江水处置惩罚厂主要处置惩罚工业废水为主,日均处置惩罚量为32万吨,服务工具为萧山东片地区和大江东工业集聚区。凭证往年履历,进厂水量仅在每年年尾才会镌汰,留给抢修施工的时间仅有短短的4-5天。
此次抢修涉及面广,施工难度较大、保存清静隐患较多。为此,情形集团和污水公司高度重视,全心安排,部分前期事情于2018年10月尾陆续开展。2019年1月24日,正式确定调理池提升泵区进水闸门替换、厂区污水管网迁改等各项施工计划。
1月28日,管线迁改“抢工期”

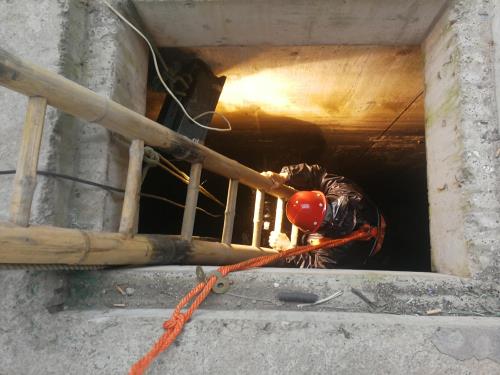

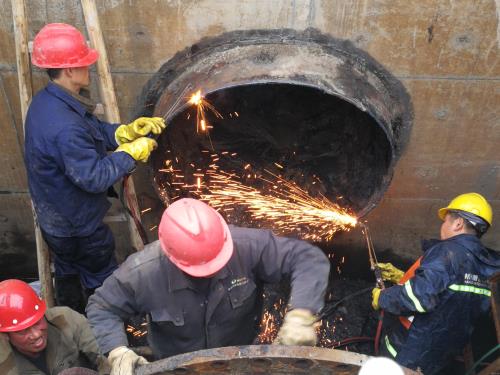

12小时内完成厂区DN1200、1600、1800进水管道绕行事情,其中DN1600、1800管事情开展顺遂,但DN1200管施工历程中,发明阀芯严重故障,阀门漏水严重,对后续工程实验影响极大。抢修指挥小组连夜召开紧迫聚会,启动应急预案,替换DN1200管阀门,同时安排备用阀门、配件调理。29日破晓1时,进水绕行事情准期完成。
1月29日,泵区清淤“抢时间”

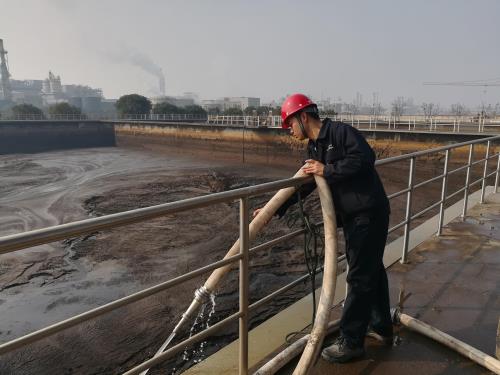

24小时内整理完毕调理池提升泵区及闸门周边近2000方淤泥,同时吊装近2000个沙袋修建施工围堰。因现场淤泥高达2米,高处淤泥下塌流动,围堰施工难度极大,指挥小组连忙变换提升泵区进水闸门装置施工计划。当晚23时,清淤事情顺遂完成。
1月30日,进水闸门“抢装置”

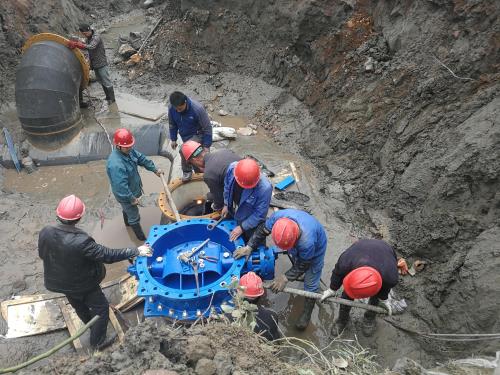

早上8时,调理池进水闸门装置最先主要有序举行,同步推进DN1200管进水阀门装置前期焊接事情。晚上23时,各项装置事情准时完成。
1月31日,最后冲刺“8小时”
晚上19时,经由最后8小时冲刺,调理池进水闸门装置和DN1200管进水阀门替换完成。
至此,经由临江水处置惩罚厂全体手艺职员的配合起劲,以及兄弟部分东片运管中心的鼎力大举配合,整个抢修工程提前10小时顺遂完成。
抢修第二战场

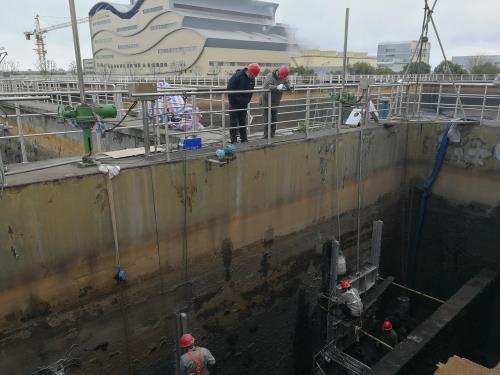

于此同时,在生化池污泥回流污泥井,另一项抢修工程也主要有序举行着,48小时内给两座反硝化污泥井装置10道流道隔墙。
1月29日晚,随着该项使命完全顺遂完成,生化池反硝化回流泵因进水流道不规则引起的泵体震惊、气蚀问题得以彻底解决。
整个施工历程中,临江水处置惩罚厂始终做好清静防护步伐,牢守清静防地,做到24小时值守,确保抢修事情万无一失。
